  以LNG点供所需的设备制造过程为目标,对设备生产企业也进行走访调研。

(一)调研企业设备生产情况

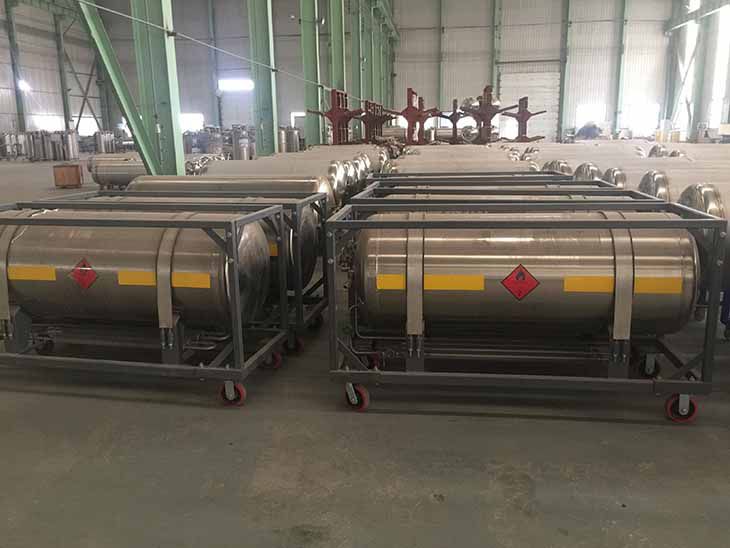

  调研企业均从事清洁能源装备的研发、生产、销售和安装服务。可为用户提供LNG加气站、气化站、天然气门站、分输站、调压计量站、CNG减压站、分布式能源、燃气发电供气系统及液化气的强制气化设备,并能够提供专业的安装服务。设备厂家的厂房随处可见LNG气化站所需的设备,除低温储罐需要外部购买以外,其他设备均可自制。厂区员工数量较少,主要工作内容为设备零部件的组装、焊接,零部件大部分外部采购。

(二)杜瓦瓶调研情况简介

  此次调研的设备生产厂家均未生产杜瓦瓶,为天津饭店供气的杜瓦瓶为燃气公司所有,用于开发客户并循环利用。

杜瓦瓶



1、杜瓦瓶制造工艺

  根据杜瓦瓶的结构特点将绝热瓶内外层筒分开两条物流线生产,组装时汇总到公共物流线。基本生产模式分三步:生产封头,接管组焊后送到与筒身组对的位置;内外筒两条物流线同时生产,生产工艺基本一致,定尺板检验→卷圆→输送到纵缝焊接工位→纵缝自动焊→输送到与封头组焊的工位→环缝自动焊接→从操作者对面输送组焊结束筒体→放置到翻身小车上→内、外筒身组对;真空吸盘吊装抽真空→组对好的工件安装外封头→环缝自动焊接→放置在翻身小车上→平移工件到水平输送带上→筒体封头外紧固件和提手焊接→封闭式抛光房进行外壁抛光→检漏仪检查。

2、生产周期

  杜瓦瓶生产流水线是按批量生产的,一批生产量最多为20个左右,生产周期约为20天。

3、人工配置

  由于瓶组生产属于自动化生产流水线,所以只需配置3-5人即可完成所有工作。

4、原材料采购

  原材料采用外购形式,一般采用Q345R专用板材,Q345R价格现阶段一直在上涨,均价为3000元/吨。

5、投资费用

  投资生产杜瓦瓶工厂共需资金约为2500万,其中厂房投资约为300万,设备投资约为2000万,其它为生产图纸工艺等投资,175L杜瓦瓶的生产成本约为6000元,195L-210L杜瓦瓶的生产成本约为8000元,455L-495L杜瓦瓶的生产成本约为9000元,下表为杜瓦瓶的平均市场售价:

175L

195L

210L

455L

495L

7800元

8300元

8800元

18500元

21000元

 6、投资回收期

  根据生产成本与售价对比分析,瓶子体积越大,相应的生产成本所占利润比率越少,所以495L的杜瓦瓶毛利最大,为12000元/个。由此测算当生产1667个钢瓶时可收回设备投资费用,按照钢瓶的生产周期测算需要5年。
